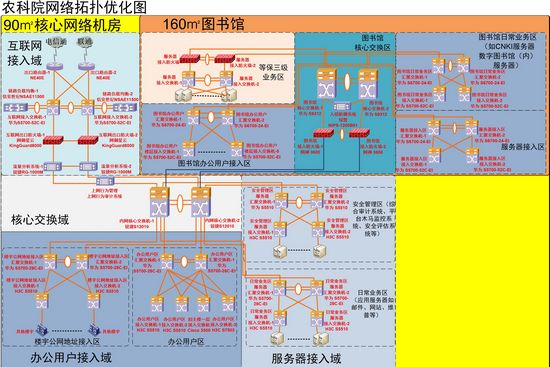

二是對院網絡進行全面診斷,查找問題。全面匯總前段時期的“網速慢、時有斷網”等問題,討論分析可能的原因以及解決問題的方法。自7月15日起,請有資質的網絡公司對院網絡進行全面的排查,歷時1個月,認真梳理出網絡設備及鏈路老化、網絡帶寬嚴重不足、拓撲結構不合理、管理不到位等關鍵問題,提出了院網絡拓撲,實施“分區管理、雙鏈路冗余”等網絡安全設計,建立了核心及鏈路設備104臺套、服務器138臺等設備臺賬,提出了優化方案。
三是優化核心網絡,提升網絡速度。在前期網絡排查的基礎上,自8月15日開始,對中國農科院核心網絡進行集成優化,采取網絡通信工程原理和網絡建設規范,充分調配與集成前期“共享體系”修購項目、“圖書館擴建”基建項目、“等保三級”項目等采購的設備,重新設計網絡拓撲,更新核心安全設備30臺套、理清了大院內28棟科研樓宇的鏈路,實現了網絡系統全面優化集成。在資金不足的情況下,經多方洽談競標,優化鏈路部署,提高了網絡出口帶寬,由原來的360Mbps提高到目前的760Mbps。網絡優化后,顯著提升了院區網絡速度和網絡運行的穩定性。

五是所領導高度重視,全力以赴組織各項具體工作。信息所領導班子十分重視院信息化工作,調整和加強了網絡工作管理,強化了各項目的組織協同工作。信息所將院信息化技術支撐工作列上全所重要議事日程,主要領導親自抓,分管領導時時抓,在網絡優化提速攻堅工作階段,信息所組織技術人員,夜以繼日開展排查工作,想方設法,在有關部門的支持下,克服資金不足、設備陳舊、網絡老化等難題,認真研究問題,解決困難,破解難點。今年以來,所長許世衛多次到網絡室協同解決實際問題,先后10余次專題組織召開由所領導成員、所職能管理部門同志以及相關技術人員參加的所務會、所長辦公會、技術協調會、方案論證會,針對網絡排查、集成優化、網絡提速、網站綜合測評、內網建設等具體問題,討論行動細節、制定具體工作方案,組織網絡技術團隊全力以赴做好院網保障工作。
中國農科院網絡工作已在前期大量工作的基礎上有了較明顯的改進,期間得到院領導強有力領導,得到了院機關部門的大力支持,也得到了用戶的理解與幫助。但總體來看,目前院網還不能充分適應農業科研信息化的更高需要。信息所已積極組織申報了2014年網絡升級項目,申報材料受到農業部工程中心評審專家的高度評價。項目實施后,中國農科院網絡環境將達到“萬兆主干、千兆桌面”的水平,明顯提升全院網絡核心機房的物理環境、院區網絡主干鏈路的傳輸效率和網絡核心設備的處理能力,真正打造出與一流科研院所相適應的的網絡支撐條件。(通訊員 王瑀)
